Все этапы ремонта квартиры в новостройке с нуля

autor
Антон Шафиуллин
СТД «Петрович»
ведущий специалист по обучению

Приобретать жилье в новостройке всегда волнительно. Но стоит получить долгожданные ключи, как сразу же возникает новая проблема — что делать дальше. Рассказываем, с чего начать ремонт в новостройке, какие будут дальнейшие этапы и как учесть множество неочевидных тонкостей процесса.

Этапы ремонта в новостройке

Источник: shutterstock.com

Когда можно делать ремонт в новостройке

Начинать ремонт квартиры сразу после окончания строительства дома — большая ошибка. Любая новостройка со временем дает усадку. В процессе трансформации конструкций по полу, стенам и потолкам могут пойти трещины, керамическая плитка ― отойти от оснований, обои ― порваться, а ламинат ― встать «домиком». Чтобы этого не произошло, лучше отложить отделку на время первичной усадки дома. В среднем она длится 6–18 месяцев.

Антон Шафиуллин

В первый год новостройка подвержена наиболее критичным изменениям:


  • меняется горизонталь полов и стен
  • появляются трещины в углах комнат, стыках потолка и стен, вокруг окон и дверей
  • образуются перекосы дверных и оконных проемов
  • пол начинает скрипеть из-за нарушения технологии, трещин в стяжке

Дальнейшая усадка может длиться несколько лет. Это зависит от нескольких факторов:


  • Обводненности и рыхлости грунтов ― на рыхлых и переувлажненных почвах (суглинки, торфяники) здание «садится» быстрее и сильнее, чем на плотных сухих грунтах (скальный массив).
  • Типа новостройки — панельные дома усаживаются быстрее, кирпичные дольше и неравномернее, монолитные и каркасно-монолитные дают более равномерную и прогнозируемую усадку.
  • Площади дома и его этажности ― чем выше и тяжелее строение, тем сильнее нагрузка на основание и тем заметнее подвижки. Низкоэтажные дома (3–5 этажей) дают меньшую усадку, чем башни в 20+ этажей.
  • Технологии строительства ― если строительство вели с нарушениями (невыдержанный срок набора прочности бетона, ошибки при заливке фундамента и т. п.), усадка будет резче и проблемнее.

Однако не стоит откладывать ремонт в новостройке на долгие годы и ждать, пока усадка полностью завершится. Черновые и предчистовые работы можно выполнять сразу после получения ключей от квартиры. А вот финишную отделку лучше отложить на 6–12 месяцев, чтобы минимизировать риск повреждений из-за усадки здания. При этом:

Как оценить состояние квартиры

Сложность, стоимость и продолжительность ремонта в новостройке зависят от первоначального состояния квартиры, которую застройщик передает будущим жильцам. Поэтому при приемке объекта важно детально проверить все пункты, указанные в договоре. Если этого не сделать, то во время ремонта придется платить из собственного кошелька за то, что должна была сделать строительная компания.

Как принимать квартиру в новостройке

Узнайте больше

Чтобы при ремонте в новой квартире не потратить лишние деньги из-за недоработок застройщика, осмотрите и проверьте:

Проверка функционирования розетки. Источник shutterstock.com

Проверка функционирования розетки. Источник: shutterstock.com

Обнаруженные недочеты и нарушения заносите в специальную дефектную ведомость. Это документ, который должен быть у представителя застройщика при приемке квартиры. Затем подавайте в компанию заявление на исправление нарушений. Здесь возможны два варианта:

  • застройщик сам устранит недочеты в оговоренные сроки и пригласит на повторную приемку квартиры
  • компания предложит денежную компенсацию, чтобы покупатель сам исправил недостатки

Антон Шафиуллин

Если вы приобретаете жилье с предчистовой или чистовой отделкой, то оценить состояние квартиры в части черновых работ не удастся: стяжка, штукатурка, плиты перекрытия, проводка и водоснабжение будут спрятаны под верхними слоями отделки.


Чтобы убедиться, что все сделано правильно, попросите у застройщика акты на скрытые работы. Это документы, в которых фиксируют важные этапы строительства: например, укладку стяжки, монтаж электропроводки или теплоизоляции, пока они еще видны. Акт подтверждает, что работа выполнена в соответствии с проектом и нормами. Документ подписывает представитель застройщика, подрядчика и иногда контролирующих органов.

С чего начать ремонт в новостройке

Ремонт — это процесс со множеством неочевидных этапов, которые по незнанию можно упустить, а в дальнейшем столкнуться с рядом неприятных сюрпризов. Расскажем, как правильно подготовиться к ремонту в новостройке и что учесть до начала строительно-отделочных работ.

Планировка квартиры

Первое, с чего начинают продумывать интерьер квартиры в новостройке, — это планировка. Если будущих жильцов не устраивает вариант от застройщика, то они могут вносить некоторые изменения:

  • объединять гостиную с кухней
  • переносить, добавлять и убирать межкомнатные дверные проемы
  • совмещать или разделять санузел с ванной
  • делить большие комнаты на две и более
  • объединять лоджию с жилой комнатой для увеличения пространства

Как убрать стену в квартире

Узнайте больше

Большинство изменений необходимо согласовывать с органами жилнадзора: жилищной инспекцией, городской администрацией, отделами архитектуры и градостроительства. При определенных видах работ могут потребоваться согласования с газовой службой, департаментом культурного наследия, архитектурными и другими профильными ведомствами.

Разрешение на перепланировку нужно получить до начала строительно-отделочных работ. Самовольное изменение грозит штрафом, при этом суд может обязать вернуть квартиру в исходное состояние за свой счет. Также появляются риски отказа в регистрации недвижимости или продажи квартиры.

Общие ограничения перепланировки, требующие согласования, закреплены в Жилищном кодексе РФ и региональных нормативных актах (например, в постановлениях городских администраций). В каждом регионе (Москва, Санкт-Петербург, Екатеринбург и др.) могут действовать дополнительные или более строгие требования. Поэтому перед началом работ уточняйте правила в местной жилинспекции либо обращайтесь в лицензированную проектную организацию, знающую особенности вашего региона.

Антон Шафиуллин

Для ипотечных квартир требования к перепланировке более жесткие:


  • Не все банки разрешают проводить какие-либо изменения. Об этом будет написано в ипотечном договоре.
  • Часто банки ограничивают круг возможных перепланировок. Их перечень также указывают в договоре.
  • Предварительно необходимо получить разрешение на перепланировку у банка. В случае одобрения заявление в органы жилнадзора подают вместе с разрешением кредитной организации. Если банк отказал, то жилинспекция рассматривать заявление не будет.

Некоторые изменения в новостройке можно не согласовывать, даже если квартира в ипотеке:

  • Косметический ремонт. Можно штукатурить и красить стены, клеить обои, класть плитку или керамогранит, стелить напольное покрытие.
  • Замену дверей, окон, остекление балкона.
  • Замену инженерного оборудования, если оно соответствует по устройству и габаритам прежнему. Например, канализационные выводы.
  • Перестановку электроплиты в пределах кухни.

Часто люди приобретают жилье в новостройке со свободной планировкой. Термин не закреплен в законе. На практике так называют квартиры, в которых застройщик не устанавливает внутренние перегородки или делает их ненесущими. Изменения «базовой» планировки придется согласовывать с органами жилнадзора.

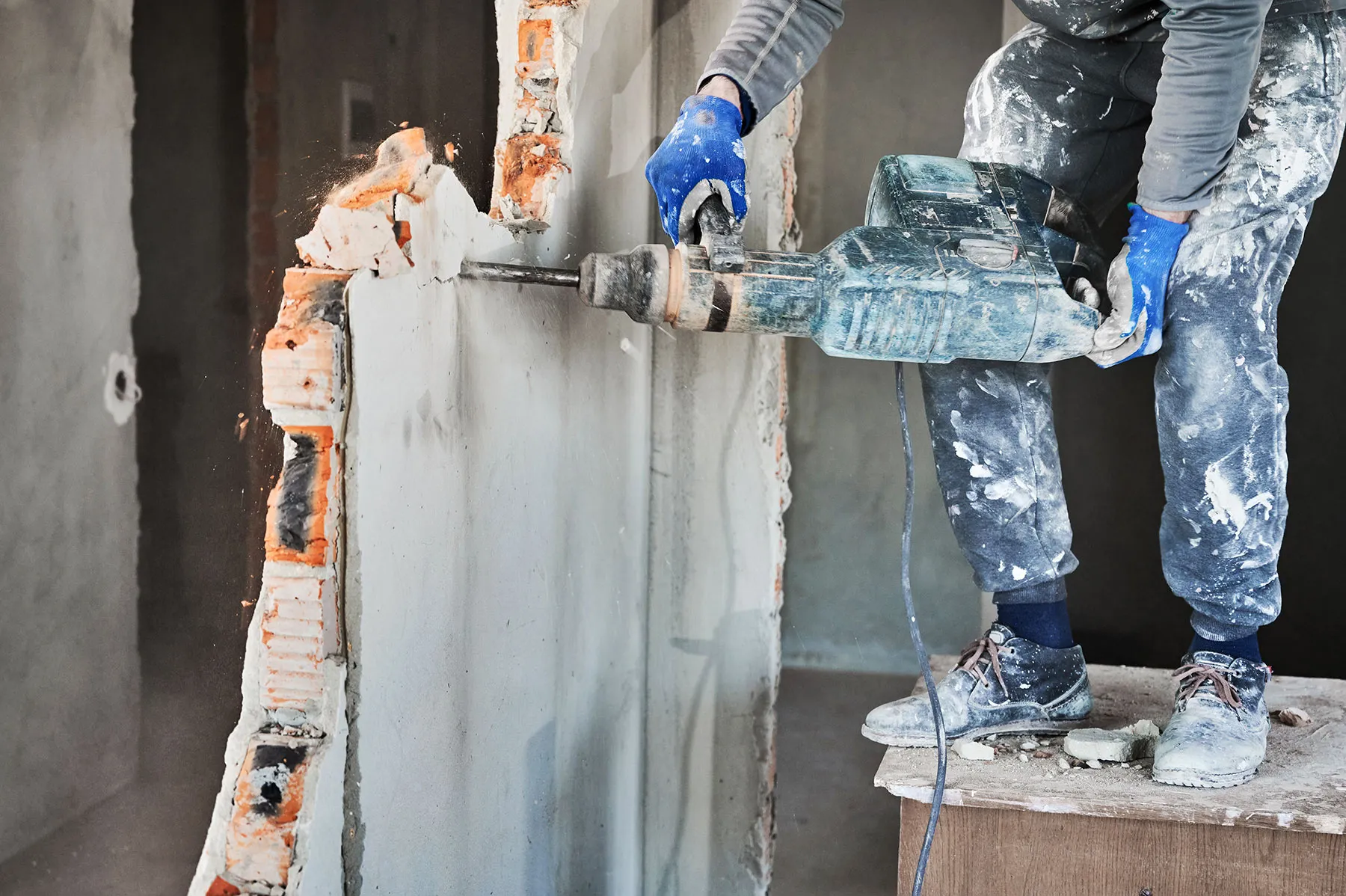

Снос стены в новостройке

Снос стены в новостройке. Источник: shutterstock.com

Выбор стиля интерьера

Следующий шаг ― подумать над стилем будущего интерьера квартиры. На выбор влияют площадь помещения, его расположение относительно солнца, высота потолков. Забывать о личных предпочтениях тоже не стоит. Выбирайте стиль так, чтобы он гармонировал с вашими вкусами и выигрышно вписывался в общую конфигурацию квартиры.

Небольшие пространства с миниатюрными комнатами оформляют в стилях:

  • минимализм
  • сканди
  • современный
  • ар-деко
  • прованс
 Минимализм Минимализм. Источник: shutterstock.com
 Сканди Сканди. Источник: shutterstock.com
 Современный стиль Современный стиль. Источник: shutterstock.com
 Ар-деко Ар-деко. Источник: shutterstock.com
 Прованс
	Прованс. Источник: shutterstock.com

Простор квартир с большой площадью подчеркивают направления:

  • классика
  • эклектика
  • фьюжн
  • джапанди
  • неоклассика
  • винтаж
  • лофт
 Эклектика Эклектика. Источник: shutterstock.com
 Классический стиль Классический стиль. Источник: shutterstock.com
 Джапанди Джапанди. Источник: shutterstock.com
 Неоклассика Неоклассика. Источник: shutterstock.com
 Винтаж Винтаж. Источник: shutterstock.com
 Лофт Лофт. Источник: shutterstock.com
 Фьюжн
	Фьюжн. Источник: shutterstock.com

Важно, чтобы выбранный стиль интерьера был выдержан во всех помещениях. Допускают смешение направлений, но оно должно быть гармоничным.

Тренды ремонта и дизайна интерьеров в 2025 году

Узнайте больше

Разработка дизайн-проекта

Следующий этап — детальная проработка задуманного и создание дизайн-проекта. И это не только эскизы готовой квартиры. Помимо визуализации пространства полноценный дизайн-проект включает еще техническую составляющую будущего ремонта:

  • план возведения перегородок
  • план электрики и сантехники
  • схему освещения
  • развертку по стенам с расположением оконных проемов, дверей, систем отопления, водоснабжения и других инженерных коммуникаций

Что нужно учесть на этапе дизайн-проекта

Узнайте больше

Такая детализация поможет:

  • поделить квартиру на функциональные зоны и правильно их распределить
  • определить перечень необходимых работ и составить план ремонта
  • сформировать смету на ремонт в разрезе стоимости материалов и оплаты услуг отдельных специалистов (электриков, сантехников, укладчиков плитки и т. д.)

Дизайн-проект можно составить самостоятельно. Чертежи с расположением кабелей и проводов, оконных и дверных проемов, выводами под розетки и выключатели часто рисуют от руки, в компьютерных программах или онлайн-сервисах. Если вы привыкли доверять профессионалам, то лучше обратиться к опытным дизайнерам.

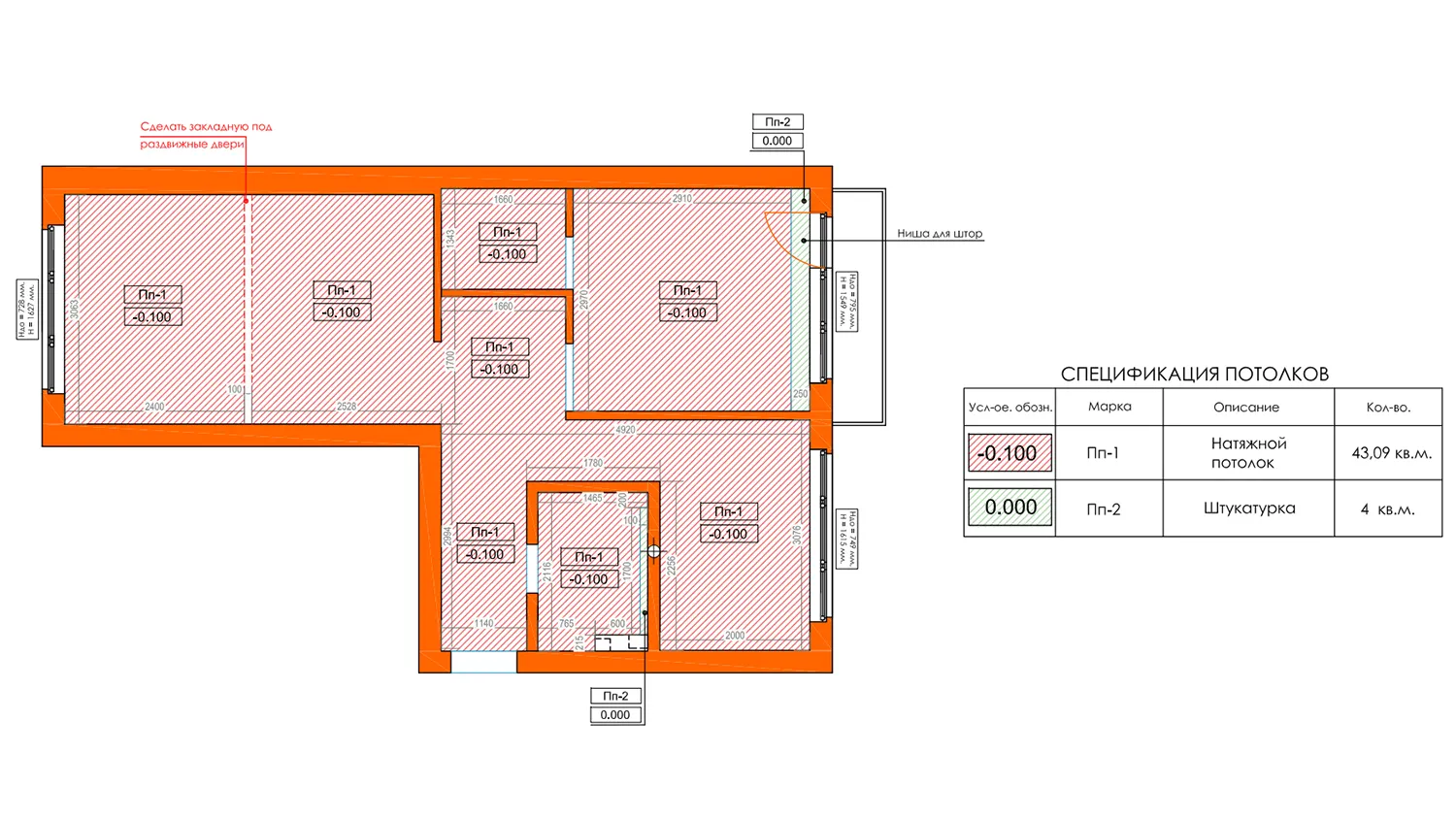

 Обмерный план в дизайн-проекте квартиры Обмерный план в дизайн-проекте квартиры. Источник: petrovich.ru
 План потолков в дизайн-проекте квартиры План потолков в дизайн-проекте квартиры. Источник: petrovich.ru

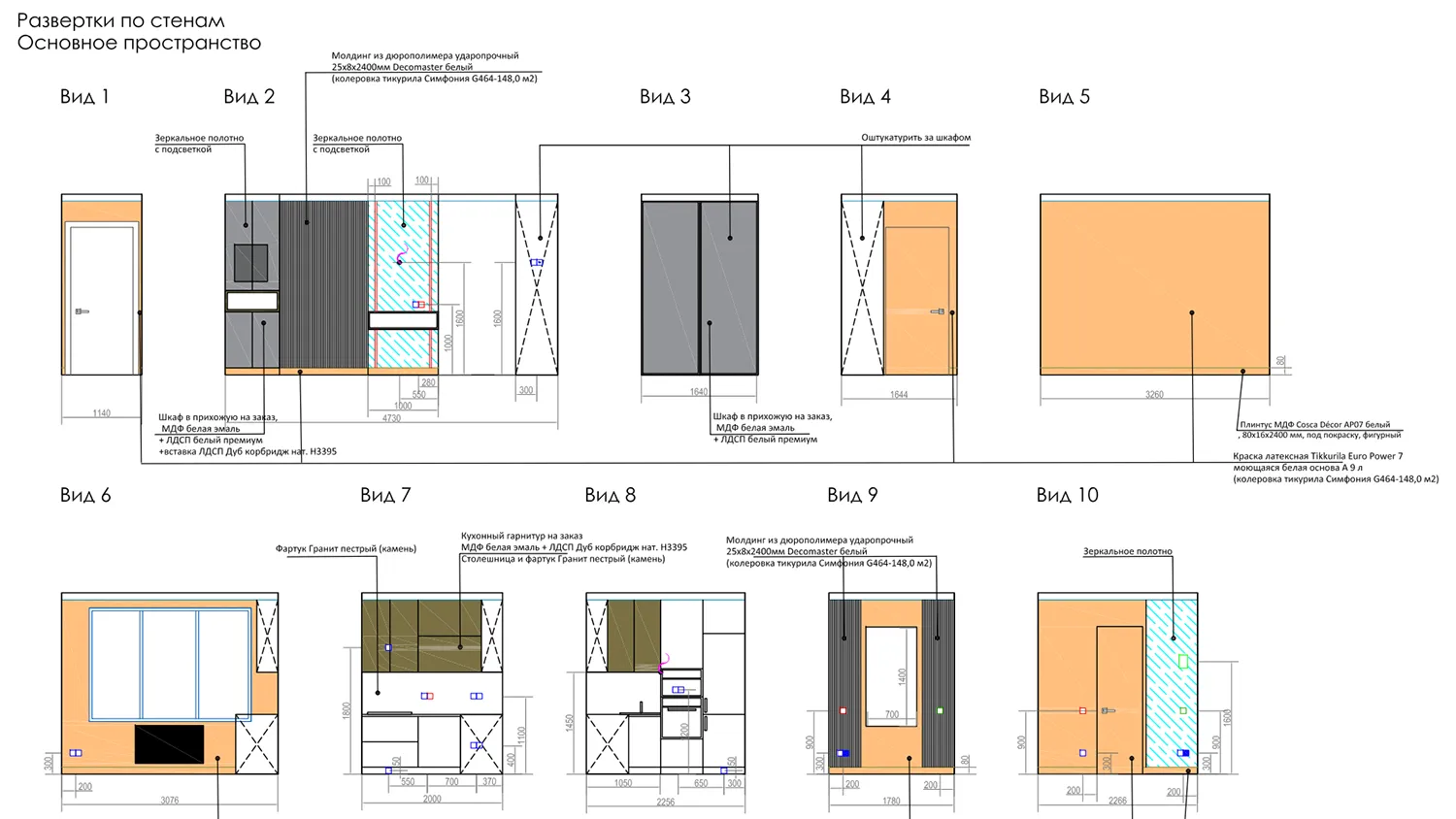

 Развертка стен в дизайн-проекте квартиры Развертка стен в дизайн-проекте квартиры. Источник: petrovich.ru
 Визуализация в дизайн-проекте квартиры
	Визуализация в дизайн-проекте квартиры. Источник: petrovich.ru

Составление сметы

Важный этап подготовки к ремонту в новостройке — это определение затрат. Смета помогает понять, какой бюджет потребуется на реализацию задуманного в дизайн-проекте, на каких статьях можно сэкономить.

Пошаговая инструкция, как составить смету на ремонт новой квартиры:

  1. Проведите замеры во всех помещениях квартиры. Для точности данных используйте лазерный дальномер. Запишите площади полов и стен, высоту потолков. Эти величины понадобятся для расчета стоимости работ и материалов. Не используйте для сметных расчетов данные из техпаспорта от застройщика: в них бывают ошибки.
  2. Составьте список последовательности работ на каждом этапе ремонта: демонтаж и возведение перегородок, штукатурка, проводка электрики, установка сантехники и т. д.
  3. Определите, какие материалы понадобятся: ровнители пола, обои, краски для разных поверхностей, штукатурки и т. д.
  4. Составьте список необходимой сантехники, светильников, мебели, бытовой техники.
  5. Если планируете делать ремонт самостоятельно, проверьте наличие инструментов. Если чего-то не хватает, включите в смету затраты на покупку или аренду.
  6. Исследуйте цены. Сравните стоимость материалов и инструментов в разных магазинах. Сделайте выборку с наиболее выгодными предложениями.
  7. Используйте сметные онлайн-калькуляторы. Многие сервисы определяют перечень необходимых товаров, рассчитывают их количество и стоимость. Нужно лишь вбить замеры помещений.
  8. Включите оплату услуг профильных специалистов. Проводку электрики, сантехники и другие сложные работы лучше доверять профессионалам, даже если вы планируете делать основную часть ремонта в квартире своими руками. Подумайте, какие услуги понадобятся, изучите рынок цен и внесите данные в смету.
  9. Включите затраты на вывоз мусора. Чтобы избежать конфликтов с управляющей компанией и соседями, строительный мусор лучше не выбрасывать в придомовые контейнеры. Лучше арендовать специальный контейнер или воспользоваться услугой вывоза отходов.
  10. Оформите таблицу. Выделите колонки: «Наименование работ», «Количество», «Цена за единицу», «Общая стоимость». В конце таблицы подведите итог по всем статьям.
  11. Учтите дополнительные затраты. Заложите 5–15 % от общей суммы на непредвиденные расходы. Не забудьте учесть оплату за доставку материалов и подъем на этаж — у многих торговых сетей услуга платная. Выделите статью расходов на укрывные материалы для окон, подоконников, входной и межкомнатных дверей и помещений общедомового пользования, которые могут «пострадать», пока у вас идет ремонт.

ТОП-5 неочевидных трат во время ремонта

Узнайте больше

Выбор и закупка материалов

Несколько советов, чтобы приобрести качественные материалы для ремонта в новостройке:

  • Изучите отзывы. Они помогут выбрать товары, которые хорошо себя зарекомендовали.
  • Почитайте профильные форумы. В них можно найти ценные советы от опытных строителей и прорабов ― какие материалы лучше использовать в конкретных ситуациях.
  • Учитывайте дополнительные характеристики товаров. Среди полезных могут быть водоотталкивающие, пожаростойкие, шумоизоляционные, антивандальные свойства.

Закупать материалы лучше поэтапно по мере продвижения строительных работ. Преимущества такого подхода:

  • упаковки не будут занимать свободное место и мешать мастерам
  • ниже риск случайной порчи
  • не будут нарушены условия хранения
  • в случае обнаружения излишков или нехватки материала легче оформить возврат или докупить недостающее из той же партии

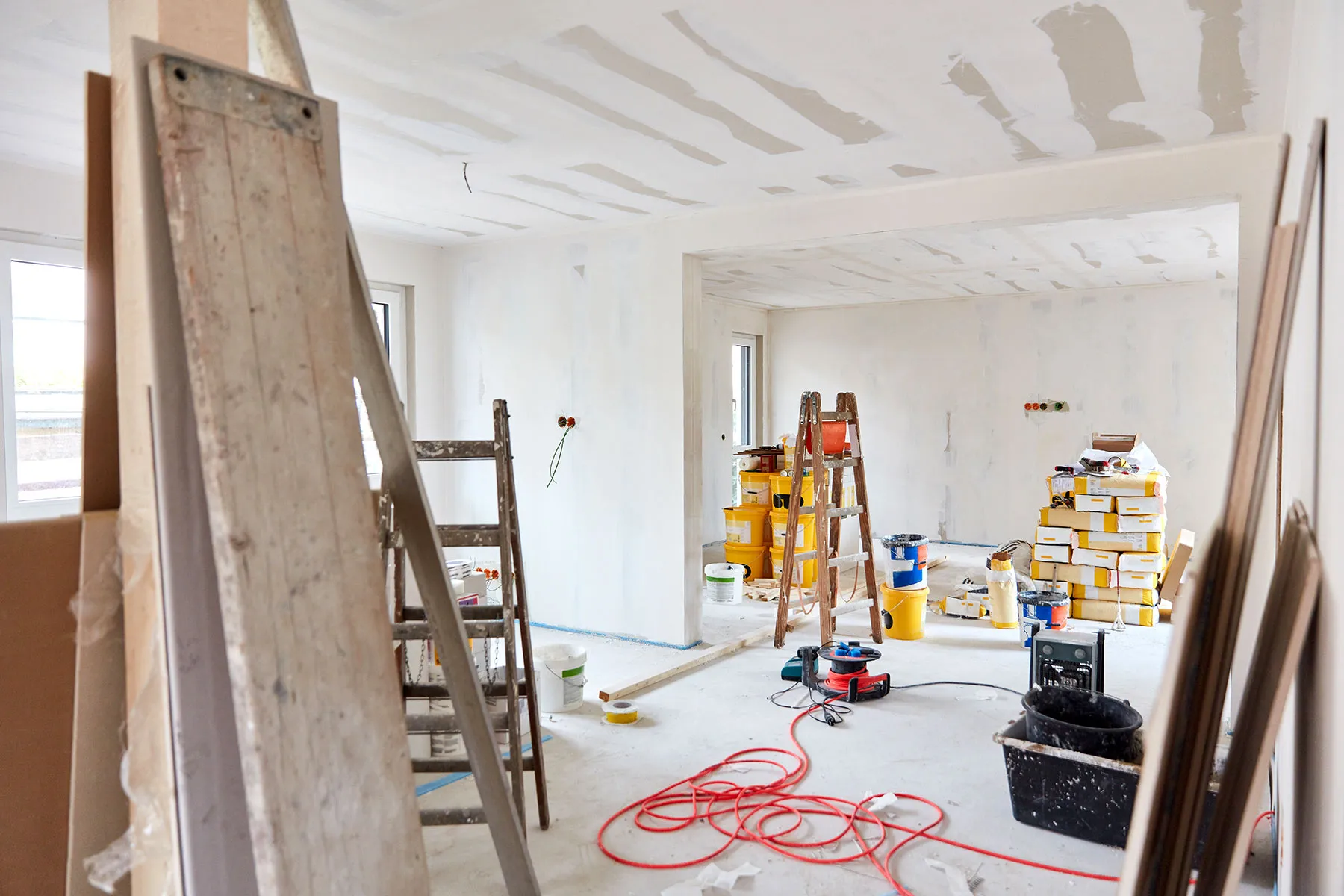

Материалы для ремонта в новостройке

Источник: shutterstock.com

Выбор подрядчиков

Определите виды работ, которые вы хотите делегировать. Обычно это узкопрофильные процедуры, требующие знаний и опыта в электрике, установке сантехники, оштукатуривании поверхностей, укладке напольных покрытий, монтаже плитки.

Чтобы найти исполнителей, можно пойти несколькими путями:

  • попросить рекомендации у знакомых, друзей или коллег, которые уже делали ремонт
  • изучить онлайн-платформы — профильные сайты, социальные сети и форумы
  • сходить на специализированные выставки, чтобы посмотреть примеры работ строительных компаний и задать вопросы их представителям

Антон Шафиуллин

Не всегда тарифы подрядчиков говорят о качестве их услуг. Помимо цены обращайте внимание на портфолио специалистов, сертификаты и лицензии для проведения работ. Дополнительно можно поискать отзывы в соцсетях и на профильных сайтах. Это поможет сформировать полноценное впечатление о кандидатах.

Составьте список из нескольких подходящих исполнителей. Окончательное решение поможет принять личная встреча или переписка с каждым ― вы сможете задать вопросы о сроках выполнения работ, используемых материалах и инструментах, методах работы и условиях гарантии.

С выбранным подрядчиком обязательно заключите официальный договор, где будут прописаны условия, сроки, стоимость и ответственность сторон. Зафиксируйте на бумаге график платежей. Избегайте полной предоплаты — лучше согласовать поэтапный перевод денег. Установите периодичность встреч и проверок на объекте, чтобы контролировать ход ремонта.

Этапы ремонта в новостройке с нуля

Процесс во многом зависит от того, в каком состоянии вы приобретаете жилье:

  • с черновой отделкой
  • с предчистовой отделкой
  • с чистовой отделкой
  • без отделки

Рассмотрим, какие последовательные этапы должен включать ремонт в новостройке и в какой очередности их нужно выполнять, если квартира совсем без отделки. Для жилья, в котором часть работ взял на себя застройщик, пропускайте соответствующие шаги и переходите к следующим.

Подготовительные работы

Есть несколько процедур, которые нужно провести перед началом ремонта квартиры в новостройке:

  • Если вы нанимаете строительную бригаду, то оформите доверенность на прораба в управляющей компании. Тогда вам не придется каждый раз приезжать на объект, чтобы подписать пропуск для мастеров и машин, которые будут привозить строительные материалы.
  • Организуйте временное электроснабжение для освещения квартиры в темное время суток и подключения электроинструмента. Не забудьте про водоотведение и водоснабжение, чтобы во время ремонта можно было помыть руки, сходить в туалет, набрать воду для разведения сухих смесей.
  • Если строительные работы запланированы на весь день, необходимо выделить обеденную зону, где люди или вы сами смогли бы перекусить и отдохнуть.
  • Подумайте о том, где будете хранить рабочий инструмент, чтобы он не мешал.
  • Укройте входную дверь и окна, чтобы случайно не повредить их.
  • Защитите места общего пользования от вашей квартиры до лифта. При транспортировке материалов могут пострадать отделка и покрытия в подъезде и тамбуре, а управляющая компания выставит вам счет за восстановление этих мест. Обычно пленкой или картоном закрывают пол и стену на высоте 1,5 м.
  • Изучите местное законодательство, чтобы понять, в какое время в вашем городе можно проводить шумные работы. Это избавит от проблем с соседями, которые уже живут в новостройке, и правоохранительными органами.

Как быть, если соседи мешают делать ремонт

Узнайте больше

Демонтажные работы

Ремонт квартиры в новостройке с нуля начинают с демонтажа. В первичном жилье объем этих работ минимален. На этом этапе при необходимости:

  • меняют окна и входную дверь
  • снимают электрическую проводку
  • демонтируют сантехнику и радиаторы отопления
  • убирают ненужные перегородки

Антон Шафиуллин

Батареи лучше менять в теплый период, когда отопление не работает. Оптимально — с мая до сентября. Для проведения работ необходимо отключать общедомовой стояк, поэтому потребуется разрешение от управляющей компании.

Черновые работы

Этап начинают с монтажа новых перегородок, если это предусмотрено дизайн-проектом. Новые стены обычно делают из газобетонных блоков, пазогребеня, профиля и гипсокартона. Когда все необходимые перегородки возведены, можно приступать к выравниванию стен и потолка штукатуркой.

Далее ― работа с отоплением. Обычно застройщики проводят трубы к радиаторам по полу и разводят их через тройники. Такую систему называют двухтрубной (поперечной). Задача собственника на стадии черновых работ — убедиться в герметичности всех соединений. В отопительный сезон это можно проверить визуально — отсутствием подтеков и мокрых пятен. При выключенном отоплении просите у застройщика акт освидетельствования скрытых работ.

При желании поперечную систему отопления от застройщика можно заменить на коллекторную, в которой не будет никаких соединений, а подключение к каждому радиатору пойдет напрямую. Такая система обойдется дороже, но она гораздо долговечнее и безопаснее в эксплуатации. Еще одно ее преимущество ― в возможности скрытого подключения батарей отопления через стены. Такой способ — более современный, позволяет создать эффект парящего в воздухе радиатора, поскольку все подключения будут спрятаны от глаз.

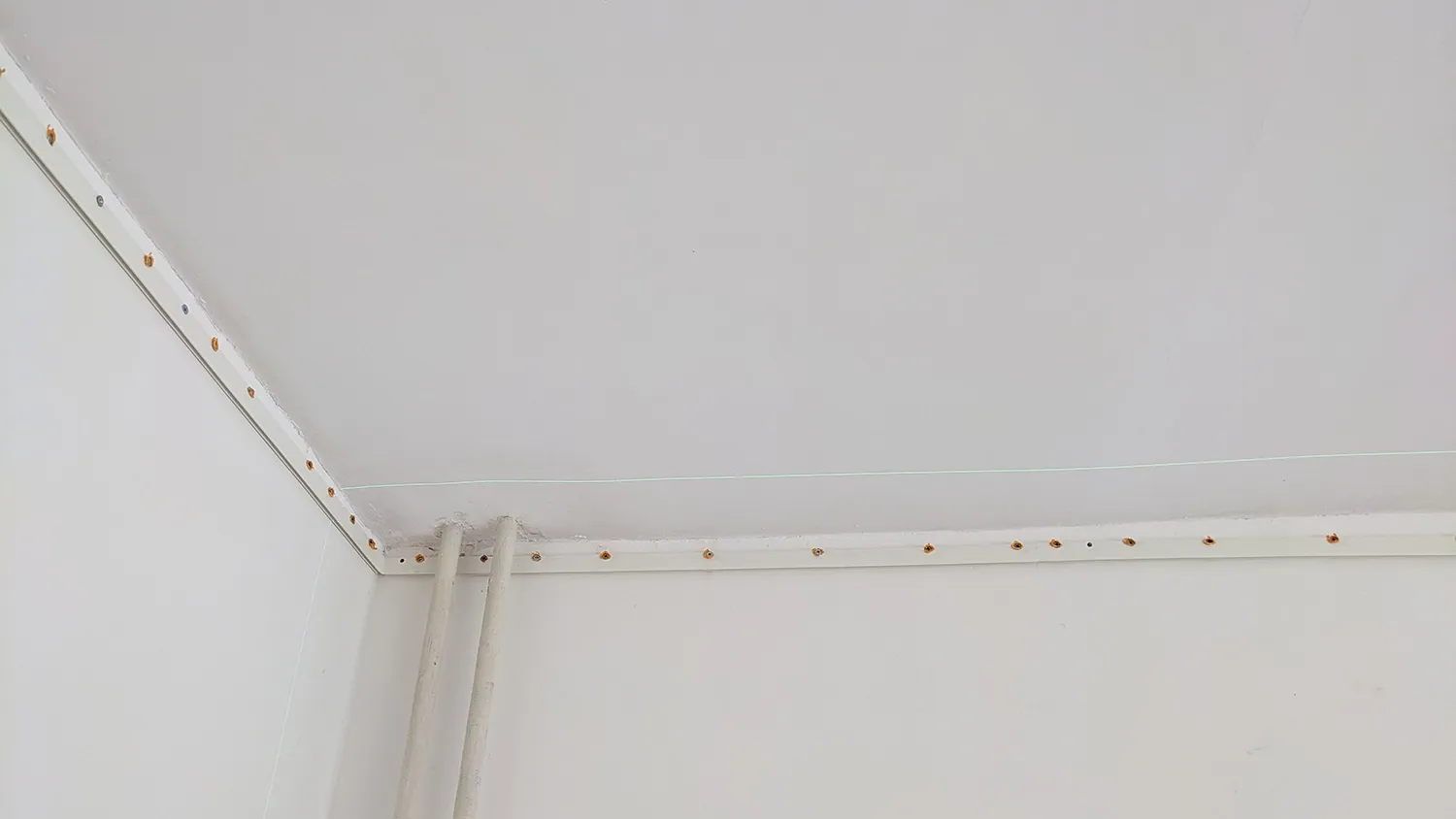

Скрытое подключение радиатора

Скрытое подключение радиатора. Источник: shutterstock.com

Следующий этап — работа с шумо- и гидроизоляцией. Шумоизоляцию прокладывают вдоль тех конструкций, которые нужно обеззвучить:

  • Потолок, чтобы не слышать шум от соседей сверху. Обычно устанавливают по всей площади квартиры, кроме мокрых зон.
  • Стены, граничащие с соседями сбоку, ― выборочная шумоизоляция в тех помещениях, где нужна тишина. Например, в кухне наличие лишнего шума сбоку может быть некритично, а в спальне нужен максимальный комфорт для сна.
  • Пол. Изолируют из соображений заботы о соседях снизу.

В качестве материалов чаще всего используют:

Укладка подложки для шумоизоляции пола

Укладка подложки для шумоизоляции пола. Источник: shutterstock.com

Гидроизоляцию обустраивают преимущественно в «мокрых» зонах: в ванной, туалете, на кухне. Популярные материалы ― цементные или полимерные составы.

На следующем этапе ремонта можно приступать к монтажу скрытых частей сантехнической системы: инсталляций для подвесного унитаза, выводов труб. Эти работы лучше доверить специалистам.

Затем приступают к электропроводке. В квартире в новостройке кабели прокладывают строго по проекту, с соблюдением норм ПУЭ (Правил устройства электроустановок). Трассы электропроводки располагают исключительно по горизонтали или вертикали, с поворотами под углом 90 градусов. Это обеспечивает безопасность при дальнейшем ремонте или сверлении стен, позволяя точно определить расположение проводов.

При сборке электрического щитка обязательно учитывают количество групп потребителей — от этого зависит число автоматических выключателей. Для групп, питающих розетки и влажные зоны, обязательна установка устройств защитного отключения (УЗО) или дифференциальных автоматов. Щиток комплектуют с запасом по месту для возможного расширения сети.

Чем дифавтомат отличается от УЗО

Узнайте больше

На этапе черновых работ также устанавливают подрозетники. Сами розетки, выключатели и декоративные рамки монтируют на завершающем этапе ремонта, после окончания отделочных работ, чтобы избежать повреждений и загрязнений.

Завершающий этап черновых работ — выравнивание пола. Его выполняют после полного монтажа и проверки всех инженерных коммуникаций: электрики, водоснабжения, канализации и отопления. В противном случае поменять что-то будет крайне сложно и для устранения неполадок стяжку придется демонтировать.

Полусухая стяжка пола

Полусухая стяжка пола. Источник: shutterstock.com

Предчистовая отделка

Работы начинают с возведения гипсокартонных конструкций:

  • обшивают инсталляции и сантехнические шкафы в санузле
  • монтируют короба для обшивки стояков в комнатах
  • оформляют декоративные ниши, арки

Следующим этапом идут плиточные работы. После чего приступают к шпаклевке стен и потолков. Работы проводят в три этапа:

  • набивка ― нанесение первого слоя для заполнения неровностей
  • основной ― выравнивание
  • финишный ― нанесение тонкого слоя 1–2 мм для идеальной гладкости

Каждый слой покрывают грунтовкой, чтобы улучшить сцепление финишных материалов.

Чистовая отделка

В завершающем этапе ремонта квартиры в новостройке также есть свои нюансы. Рассмотрим правильную последовательность работ.

Некоторые считают, что чистовую отделку следует начинать с пола, чтобы не повредить его в процессе дальнейших работ. Однако такая логика противоречит строительной технологии. Правильный порядок чистовых работ — сверху вниз:

  • сначала потолок
  • затем стены
  • в конце — напольное покрытие

Это не просто традиция, а выверенная практика, направленная на минимизацию рисков, связанных с пылью, брызгами и механическими повреждениями.

Антон Шафиуллин

При шпаклевке, шлифовке и покраске в воздух попадает много пыли, которая оседает на всех поверхностях. Уложенные ламинат, паркет или линолеум практически невозможно будет сохранить в чистоте. Даже при использовании укрывных материалов мелкая абразивная пыль проникает под пленку и царапает покрытие. Именно поэтому финишное напольное покрытие всегда укладывают в самом конце, когда отделочные работы по потолку и стенам уже завершены.


Исключение составляют керамогранит и плитка, которые могут быть уложены раньше, особенно в ванной, кухне или прихожей. Эти материалы устойчивы к влаге, механическим воздействиям и загрязнениям, поэтому их часто используют как часть черновой подготовки. Однако и в этом случае поверхность пола тщательно защищают: плотной пленкой, листами ДВП, чтобы избежать царапин от инструментов, мебели или строительного мусора.

Последовательность работ с потолком зависит от его типа:

  • Если потолок будут красить, правило «сверху вниз» соблюдают строго. Сначала полностью завершают все работы с потолком (шпаклевку, шлифовку, покраску), а затем переходят к чистовой отделке стен. Распространенные варианты для последних — обои, краска и декоративная штукатурка.
  • В случае с натяжным потолком порядок может измениться. Все зависит от конкретных материалов отделки и того, кто будет проводить работы.

Что лучше делать сначала: обои или натяжной потолок

Узнайте больше

После окончания отделки стен и потолка устанавливают потолочные плинтусы ― тогда они будут плотно прилегать к обеим поверхностям без зазоров.

 Монтаж натяжного потолка Монтаж натяжного потолка. Источник: shutterstock.com
 Покраска потолка
	Покраска потолка. Источник: shutterstock.com

На этапе чистовой отделки, но до укладки напольного покрытия устанавливают межкомнатные двери, если речь идет о ламинате, паркете или линолеуме. Это связано с необходимостью точной подрезки полотна по высоте с учетом толщины будущего покрытия.

В самом конце укладывают финишное напольное покрытие. После монтируют

После окончания отделки стен и потолка устанавливают напольные плинтусы.

Сантехнику ― унитаз, раковину, смесители, ванну или душевую кабину ― устанавливают тоже на финише, когда закончены все отделочные работы в ванной и туалете. Все стыки между приборами и стеной герметизируют силиконовым герметиком.

Установка встроенной мебели и техники

Монтаж встроенной мебели и подключение бытовых приборов — всегда заключительный этап ремонта в новостройке. Нельзя ставить кухню или шкафы до завершения отделки стен и пола. В противном случае возникнут технологические проблемы. Невозможно будет:

  • качественно прокрасить участок за корпусом мебели
  • состыковать обои
  • добиться ровного перехода напольного покрытия

Замеры для изготовления встроенной мебели проводят после чистовой отделки. Тогда данные будут без погрешностей и получится избежать ряда неприятностей:

  • образования зазоров между стенами и мебелью из-за отсутствия учета верхних слоев отделки
  • несоответствия размеров подготовленной ниши для шкафа из-за некорректных замеров уровня стяжки
  • неправильного позиционирования корпуса шкафа относительно стены

На практике сроки изготовления мебели могут составлять несколько месяцев, а ремонт может скоро закончиться. Чтобы ускорить процесс, замеры часто проводят на этапе, когда готовы черновые работы: стяжка пола залита, стены выровнены по маякам, выполнена штукатурка и установлены гипсокартонные конструкции. Главное — учитывать толщину будущих отделочных слоев: как минимум 10–15 мм на стенах и до 50 мм на полу (с учетом плитки, подложки и плинтуса).

Финальные шаги ― подключение встроенной техники: духового шкафа, посудомоечной машины, варочной панели, вытяжки и т. д.

Как выбрать кухонную вытяжку

Узнайте больше

Советы экспертов по ремонту в новостройке

Выделили несколько рекомендаций, которые помогут провести ремонт в новостройке с нуля правильно и наслаждаться результатом долгие годы:

  • Не пренебрегайте предварительным распределением функциональных зон. Без этого, например, коммуникации для кондиционера придется подводить издалека, варочная панель окажется в темном месте, а у туалетного столика не будет розетки для фена.
  • Уточняйте стоимость материалов заранее — чтобы смета соответствовала выбранному уровню отделки, а не базовому варианту.
  • Не экономьте на инженерных коммуникациях: электрике, водоснабжении, канализации и отоплении. Они — залог вашей безопасности и долговечности ремонта квартиры.
  • Учитывайте условия эксплуатации жилья. Например, если есть дети и животные, выбирайте износостойкие покрытия: вместо бумажных обоев — моющиеся виниловые, а вместо светлых ковров — темные.
  • Если ремонт вышел за рамки бюджета, сначала завершайте работы в ключевых зонах: кухня и санузел важнее, чем встроенный шкаф в гостиной.

Часто задаваемые вопросы

Сколько действует разрешение на перепланировку?

Сколько времени займет ремонт в новостройке?

Можно ли сразу закупить материалы для черновой и чистовой отделки?

Чек-лист: последовательность ремонта квартиры в новостройке

Чтобы было проще ориентироваться в последовательности работ и не упустить ничего из виду, мы подготовили краткий чек-лист. Основные этапы ремонта квартиры в новостройке с нуля включают:

  1. Приемку квартиры у застройщика и проверку состояния. Внимательно осмотрите все комнаты и коммуникации, запросите акты на скрытые работы, зафиксируйте недочеты в дефектную ведомость.
  2. Выдержку времени на усадку дома. Подождите 6–12 месяцев после сдачи дома, чтобы минимизировать риск трещин и перекосов.
  3. Планировку и согласование перепланировки. Определите желаемое расположение комнат и помещений. При необходимости согласуйте изменения.
  4. Разработку дизайн-проекта и составление сметы. Подготовьте детальный проект с расстановкой мебели, схемами электрики и сантехники. Рассчитайте бюджет с запасом на непредвиденные расходы, выберите исполнителей.
  5. Подготовительные работы. Организуйте доступ для строителей, настройте временное электроснабжение и вывоз мусора, защитите общие зоны и входные группы.
  6. Черновые работы. Демонтируйте перегородки, смонтируйте инженерные системы, устройте шумо- и гидроизоляцию в мокрых зонах, выровняйте потолок, стены и пол.
  7. Предчистовую отделку. Смонтируйте гипсокартонные конструкции (ниши, короба, арки), уложите плитку, зашпаклюйте стены и потолок.
  8. Чистовую отделку. Оформите потолок и стены, уложите напольное покрытие, установите межкомнатные двери и плинтуса, сантехнику.
  9. Установку мебели и техники. Соберите корпусную и встроенную мебель, подключите бытовую технику.
  10. Финальную уборку квартиры, проверку всех систем и, наконец, заселение.
